受台风和极端降雨过程影响,张涿高速路段多处遭遇泥石流、山体滑坡等地质灾害,路基边坡水毁严重,道路设施受到严重破坏。张涿高速张家口方向K377+900处路基塌陷为其中较为严重一处,交通运输部、省交通运输厅、集团公司、养护分公司、张涿分公司等各级领导先后到现场查看情况并指导工作。雄安分中心全力全面贯彻落实各级领导关于道路抢修工作的重要指示精神,分中心主要负责人带队,组织有生力量全力开展道路抢修工作。

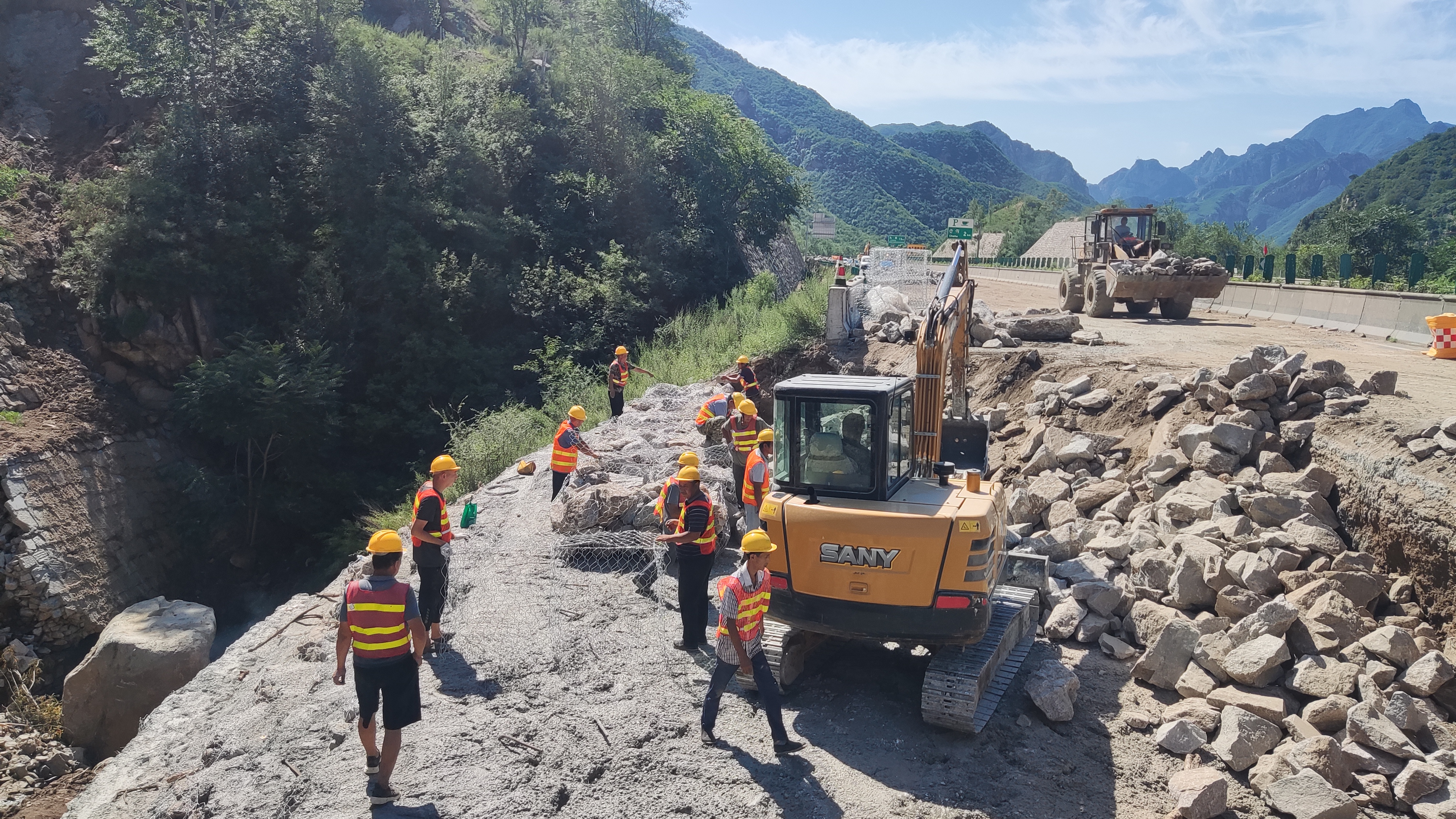

8月3日,K377+900处路基塌陷处治工程确定临时处治方案,采取以石笼围挡后浇筑片石混凝土的方式进行路基填筑。雄安分中心第一时间组织骨干力量组成应急抢修队,出动皮卡车、挖掘机、装载机、吊车、泵车等各类机械设备进行抢修。施工过程首先对水流进行改道,随后进行平整基地处理,破除悬空路面。8月4日,开展放置石笼作业并浇筑片石混凝土。8月8日晚,石笼、片石混凝土浇筑全部完成。8月9日晚,道路主体施工进入完工倒计时:19时14分,放置抗裂网片,进行路面浇筑;20时38分,进行路面混凝土浇筑、振捣、磨平;23时,开始路面混凝土面层打磨作业;8月10日凌晨1时30分,混凝土路面开始覆膜养生并进行护栏植筋,K377+900路基塌陷处主体工程完工。

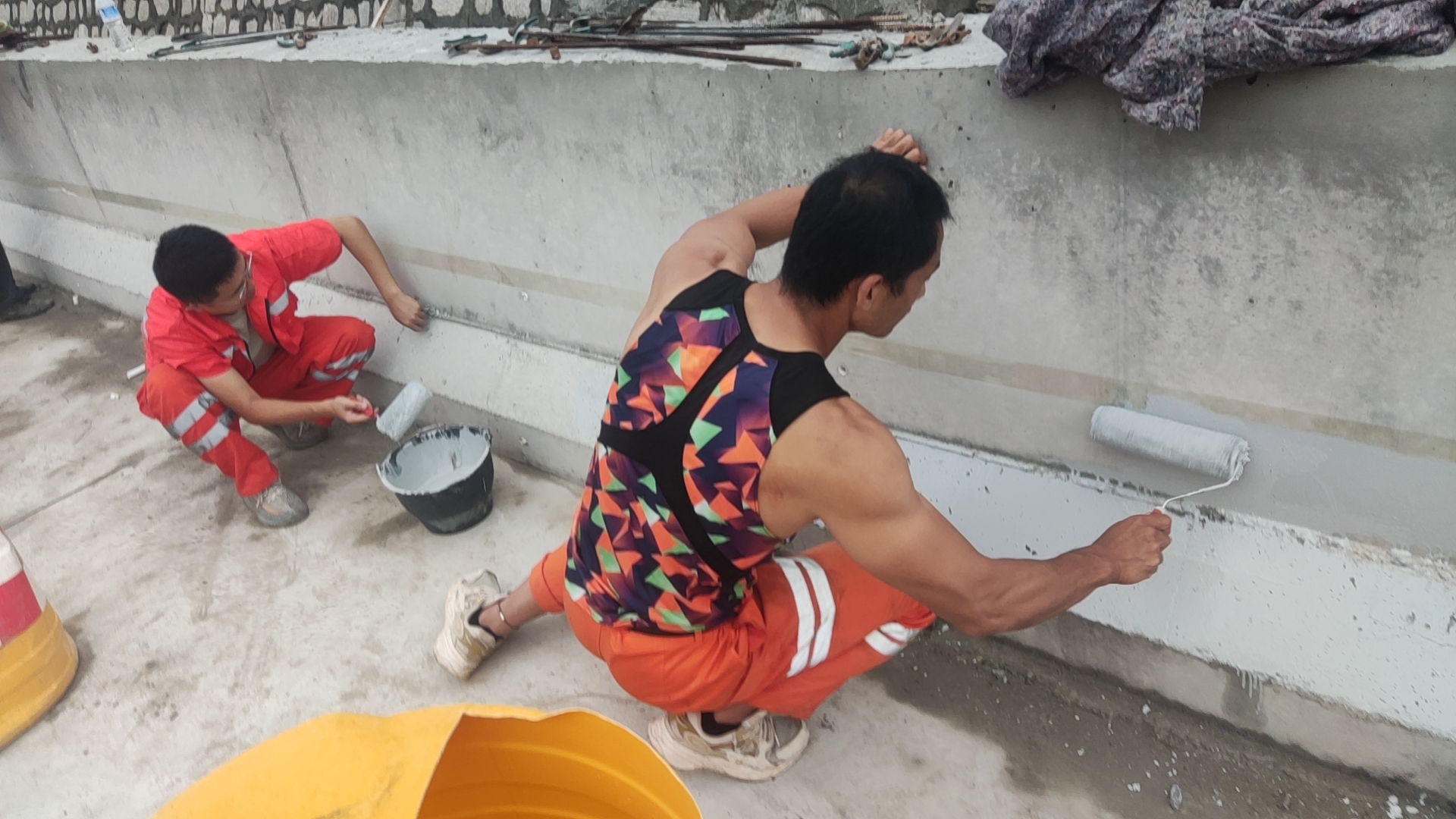

8月10日,雄安分中心抢修队开始实施K377+900路基塌陷处护栏钢筋绑扎、制作安装模版、焊接定位筋、对拉杆固定等交安设施施工。8月11日10时57分,完成桥梁混凝土护栏浇筑,混凝土路面覆盖土工布并浇水养生;18时20分,桥梁混凝土护栏涂刷防腐漆完成;18时40分,完成水毁现场清理。至此,雄安分中心凝心聚力,日夜兼程,提前完成张涿高速张家口方向K377+900路基塌陷处全部工程施工!
下一步,雄安分中心将持续全力奋战,统筹快速推进张涿高速各项水毁病害治理工程,全力抢修受损基础设施,确保施工质量安全两不误,按工期要求恢复张涿高速全线通行。
