养护分公司雄安分中心:昼夜施工不停歇圆满完成张涿高速8月15日阶段性通车任务目标

2023-08-15 15:41   作者:雄安分中心-宋妍 来源:养护分公司-雄安分中心

自7月30日以来,受台风“杜苏芮”和持续极端降雨天气影响,张涿高速遭遇泥石流、山体滑坡等地质灾害,道路多处出现不同程度水毁病害,公路基础设施遭到严重破坏,张涿高速公路多处断交。汛情就是命令,雄安分中心第一时间组织应急抢险力量紧急赶赴水毁现场,按照集团公司、养护分公司以及张涿分公司统一部署要求,勇挑重担,日夜兼程,连续作战,于8月15日前分别完成K377+900路基冲刷塌陷、隧道渗漏水处置、百里峡互通C匝道路基塌陷、南安庄中桥桥头搭板脱空等多处影响行车安全的控制性工程。8月15日上午10时,实现张涿高速阶段性通车任务目标。

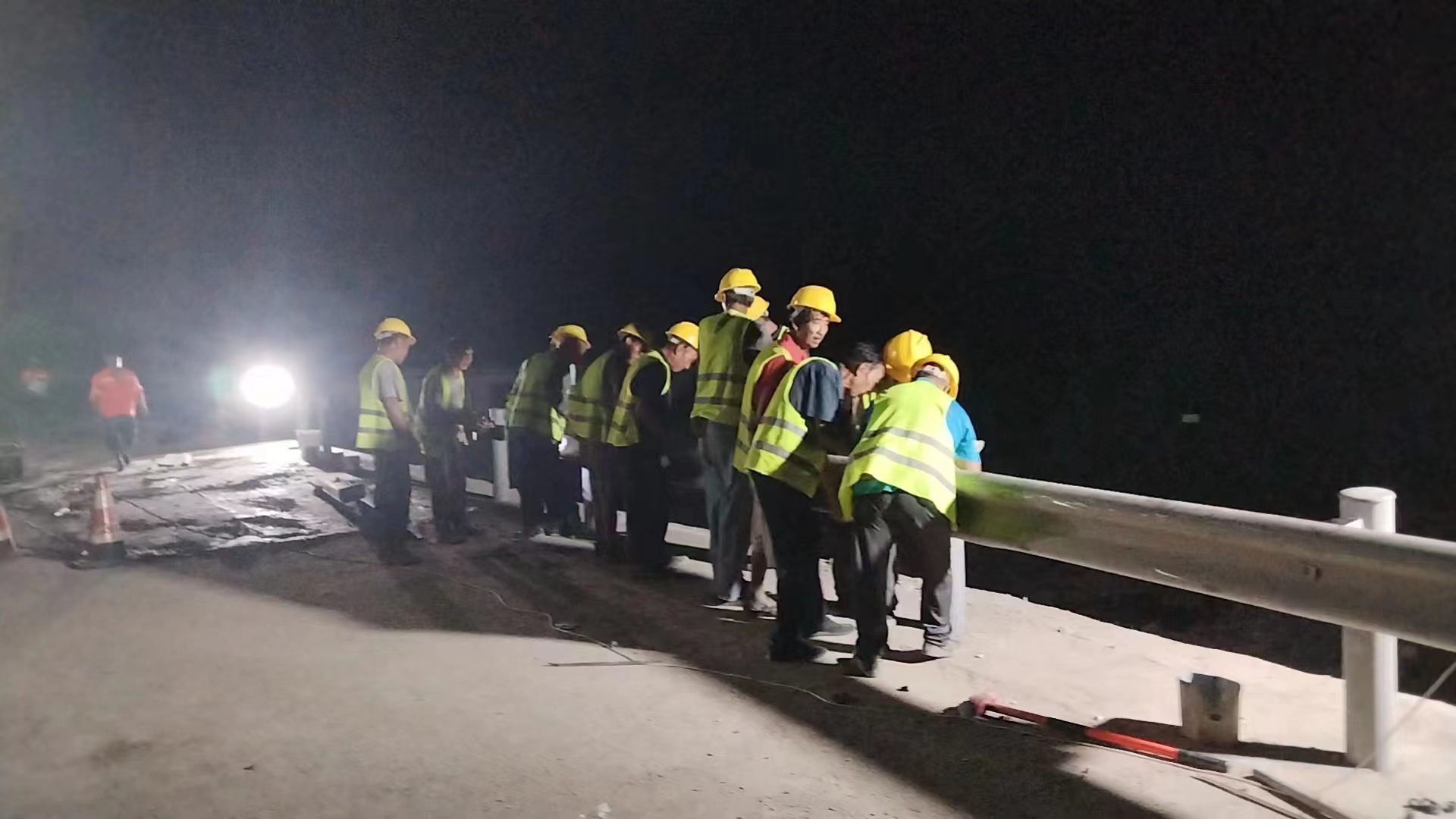

微信图片_20230815142552

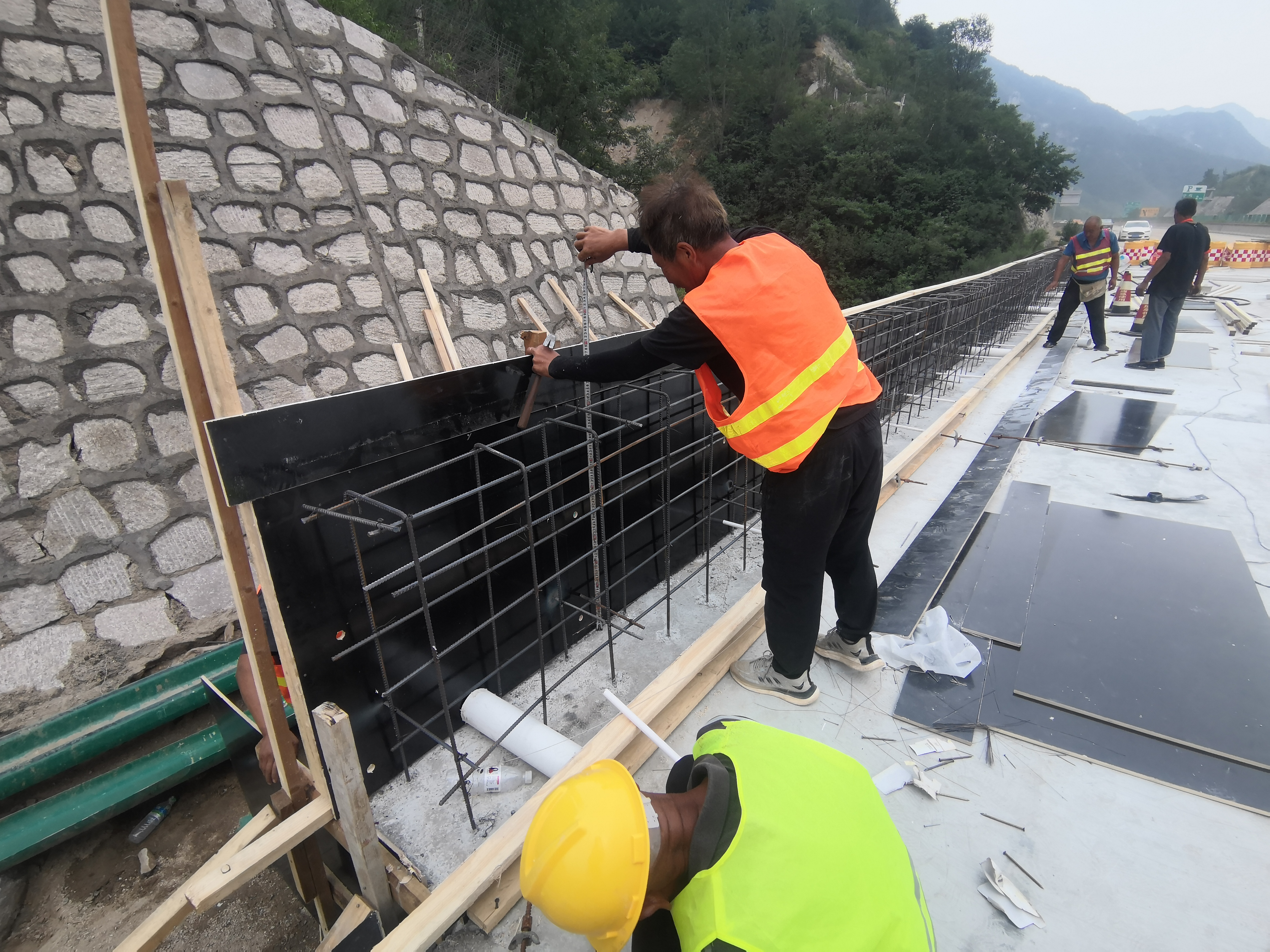

本次张涿高速水毁应急抢险工程施工工期短,时间紧,任务重,雄安分中心迎难而上,措施有力,全体职工凝心聚力,全力以赴,坚决打赢此次防汛应急抢险攻坚战。自工程实施以来,分中心本着“锚定目标倒排工期,狠抓节点提速增效”的原则,实行管理人员24小时现场盯守进度、施工人员24小时轮流分批不间断作业模式,日夜兼程与时间赛跑,于8月12日完成南安庄中桥涿州方向张家口端桥头搭板脱空病害治理工程施工;8月13日完成K377+900路基冲刷塌陷抢修工程施工;8月14日完成北龙门隧道渗漏水抢修工程施工、百里峡互通C匝道路基塌陷抢修工程施工,并及时对张涿高速路上淤泥、废料及垃圾进行全面清理和彻底的保洁清扫。

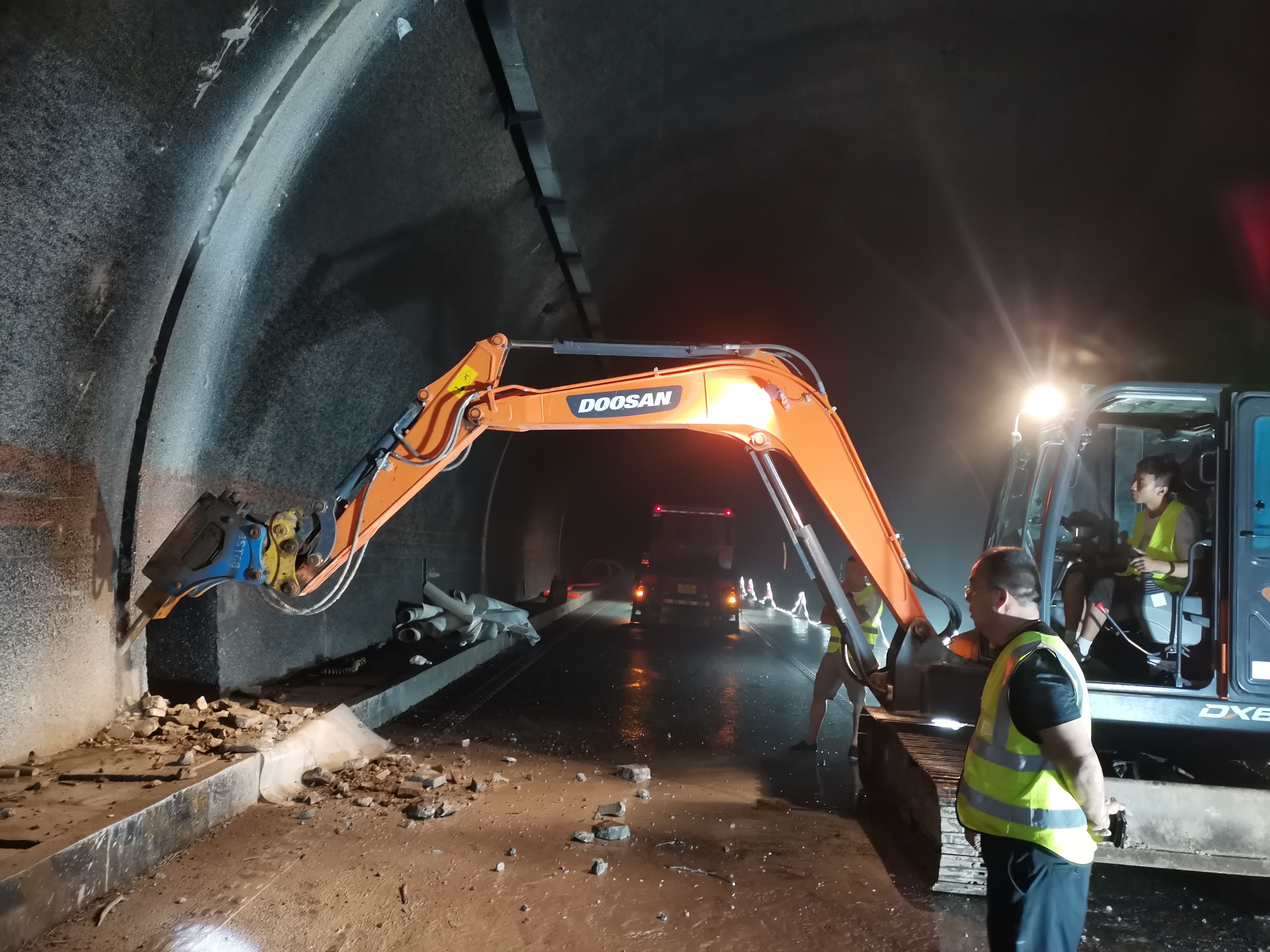

微信图片_20230815154938

8月15日上午10时,雄安分中心如期完成张涿高速4项抢通控制性工程全部施工任务,实现张涿高速阶段性通行。下一步,雄安分中心将持续统筹有序推进张涿高速其它水毁病害修复工作,汇聚骨干力量集中实施南拒马河1号桥桩基冲刷病害抢修工程施工,确保按工期完成施工任务。
